江淮鐵軍 使命必達|大眾科技研發三期項目和臨湖智能制造產業園項目西區戰報(六)
當前,在大眾科技研發三期項目和臨湖智能制造產業園項目西區施工現場,機械聲轟鳴不斷,運輸車輛川流不息,為高效推進施工生產任務,項目部科學統籌、系統謀劃,對工程量進行統計、再計劃,因時、因地制定了各分項工程施工目標,廣大建設者堅守崗位迎難而上,無論是晴雨、晝夜,搶工期、趕進度、促生產,推動項目建設進入了“快車道”。
項目最新進展
大眾科技研發三期項目

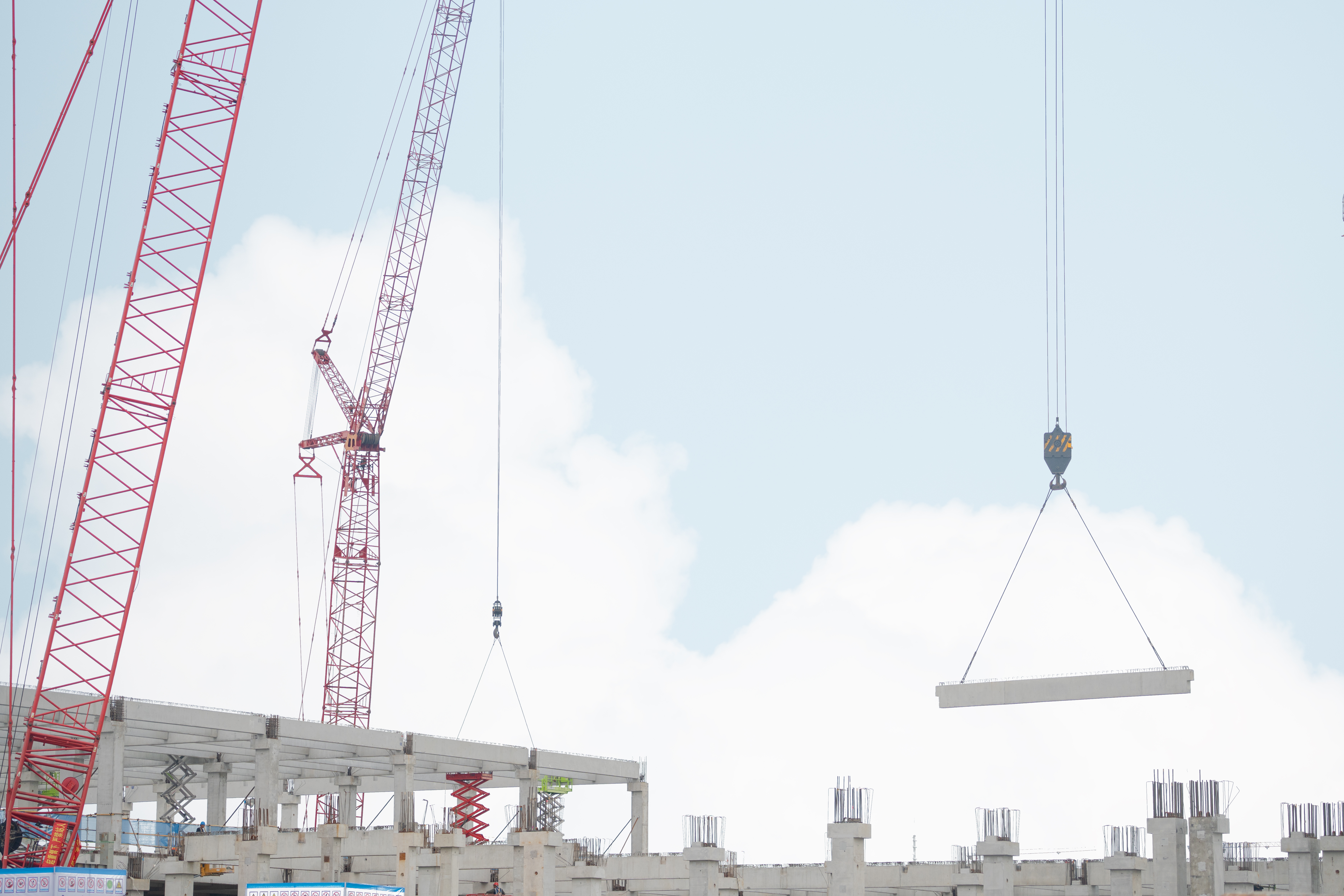

車間一一層地坪施工完成50%,車間二一層地坪施工完畢,車間三一層地坪開始施工;車間一、車間二預制構件除屋面設備機房外吊裝完畢;車間三二層預制柱吊裝完成(81/139)根,二層預制梁吊裝完成(133/590)跨;三層預制柱吊裝完成(28/109)根,三層預制梁吊裝完成(9/498)跨。
臨湖智能制造產業園項目西區
車間二鋼梁安裝2015件,完成率97%,屋面瓦安裝17000平方米,完成率40% ,樓層板鋪裝19000平方米,完成率80%;車間三屋面瓦安裝140000平方米,完成率95%,地坪澆筑完成40500平方米,完成率30%;車間四鋼梁安裝1690件,完成率100%,屋面檁條完成率70%,地坪及屋面瓦本周開始施工;車間五屋面瓦安裝33957平方米,完成率100%,地坪澆筑完成10300平方米,完成率40%。
項目施工亮點
科學高效管理,確保優質履約
項目部采取全面計劃管理,倒排工期,建立主要形象進度控制點,做到日保周、周保旬、旬保月,堅持月平衡、周調度,每期根據前期完成情況和其他預測變化情況,對當期計劃和后期計劃進行重新調整和部署,確??傔M度計劃順利實施。今年高溫持續時間長、雨季長,天氣環境不可避免地會對施工進度造成影響。項目部為了盡最大可能減少天氣環境對施工進度的影響,根據實際情況,科學制定勞動休息制度,避開高溫時段現場作業,靈活調整勞動力組織,加大勞力資源投入,縮短單次連續作業時間。此外,項目部還加強現場內部參戰各方的配合與協調,及時快捷地解決各類問題。這些措施的實施,促成了各個重要節點的優質履約。
品質至上,精益求精打造精品工程
在施工過程中,項目部嚴格貫徹執行質量標準,遵循既定的質量方針,建立更完善的質量保證體系,以設計文件及現行規范標準為依據,通過對質量要素和質量程序的控制,實現工程項目質量管理的標準化、規范化、程序化和制度化,保證各項工作開展有計劃、有依據、有標準、有措施、有檢查、有分析和有改進。同時,項目部認真自覺接受工程監理單位、政府質量監督機構和社會各界對工程質量實施的監督檢查。通過全面、全方位控制每一個分項、分部工程的質量,以確保工程質量目標的實現。通過嚴格的質量管理體系,精益求精,打造精品工程、標桿工程。
